ISBAT Banevarme: c/c 100 mm og hydraulisk fordeling

Banevarme til kunstgress krever et rørfelt som passer både oppbygningen og varmeleveransen. c/c 100 mm betyr ti centimeter mellom rørsentrene; jevn varme avhenger også av fordelingen. Denne artikkelen er den tekniske fordypningen til ISBAT Banevarme, Isbaneteknikks systemkonsept for undervarme til kunstgressbaner.

Isbaneteknikk ASOppdatert 2026-11-07

// DETTE FÅR DERE SVAR PÅ

Ferdig lagt rørfelt for undervarme over hele kunstgressbanen, klubbhus i bakgrunnen

Temabilde til fagartikkelen.

En målbar geometri

Røravstanden beskriver hvordan rørene ligger i feltet. c/c 100 mm og c/c 200 mm har forskjellig avstand mellom rørsentrene. Hva forskjellen betyr for overflatetemperatur og energibruk, må beregnes for aktuell dybde, oppbygning og drift.

Prinsippsnitt i lik målestokk: c/c 200 mm til venstre og c/c 100 mm til høyre, med illustrert varmeavgivelse rundt rørene
Samme snittbredde med c/c 200 mm (venstre) og c/c 100 mm (høyre). Fargen rundt rørene illustrerer prinsippet om flere varmeavgivende punkter, ikke en termisk beregning. Ingen måledata.

Samlestokker og kretser må passe sammen

Kretslengder, trykktap og tilgjengelig vannmengde påvirker hvordan varme leveres til ulike deler av banen. Rørplanen skal vise hvordan feltet tilkobles, merkes og innreguleres. En fordelingsløsning må kunne kontrolleres i praksis.

I ISBAT Fordeling ligger tur-, retur- og vendt retursamlestokk i en XPS-isolert kulvert langs banens kortside. Vendt retur gir tilnærmet lik samlet rørlengde per sløyfe og jevner ut det geometriske trykktapet, men erstatter ikke beregning og innregulering: koblinger, dimensjoner, væske og temperatur påvirker fordelingen like mye.

Prosjektering av undervarme til kunstgress viser hvilke avklaringer som må komme før utførelse.

Lavtemperaturdrift trenger riktig varmevei

Tett røravstand kan inngå i en løsning som vurderes for lavere turtemperatur. Det skal likevel ikke brukes som et automatisk løfte om en bestemt virkningsgrad. Varmekilde og rørfelt må ha forenlige driftsbetingelser. Les varmepumpeguiden for grensesnittet mot energisentralen.

Råde og Høvik som prosjektinnganger

Råde (11-er) og Høvik (7-er) er referansene til c/c 100 mm, mens Konnerud (7-er, 2025) er lagt med c/c 200 mm og kan brukes som sammenligning i praksis. Prosjektalbumene viser deler av utførelsen. Bruk prosjektbeskrivelser, rørplan og prøveprotokoller til å forstå leveransen; bilder alene dokumenterer ikke energiforbruket gjennom en vinter.

Kontrollen før rørene skjules

  • Kontroller plassering, kretsmerking og koblinger.
  • Registrer utført rørfelt med foto og oppdatert tegning.
  • Gjennomfør avtalt prøving med dokumenterte kriterier.
  • Avklar målepunkter og innregulering før oppstart.

Beregnet og målt energibruk skal skilles tydelig. Det gjør det mulig å følge opp om anlegget leverer den planlagte funksjonen etter overlevering.

Prinsipp og bilder fra utførelsen

3D-prinsippskisse av hele varmeveien: varmesentral, hovedrør, tur- og retursamlestokker langs banekanten og parallelle rørsløyfer under kunstgresset
Hele varmeveien fra varmesentral via samlestokker til rørsløyfene. Prinsippskisse, ikke i målestokk; kulvertplassering, soner og dimensjoner prosjekteres for anlegget.

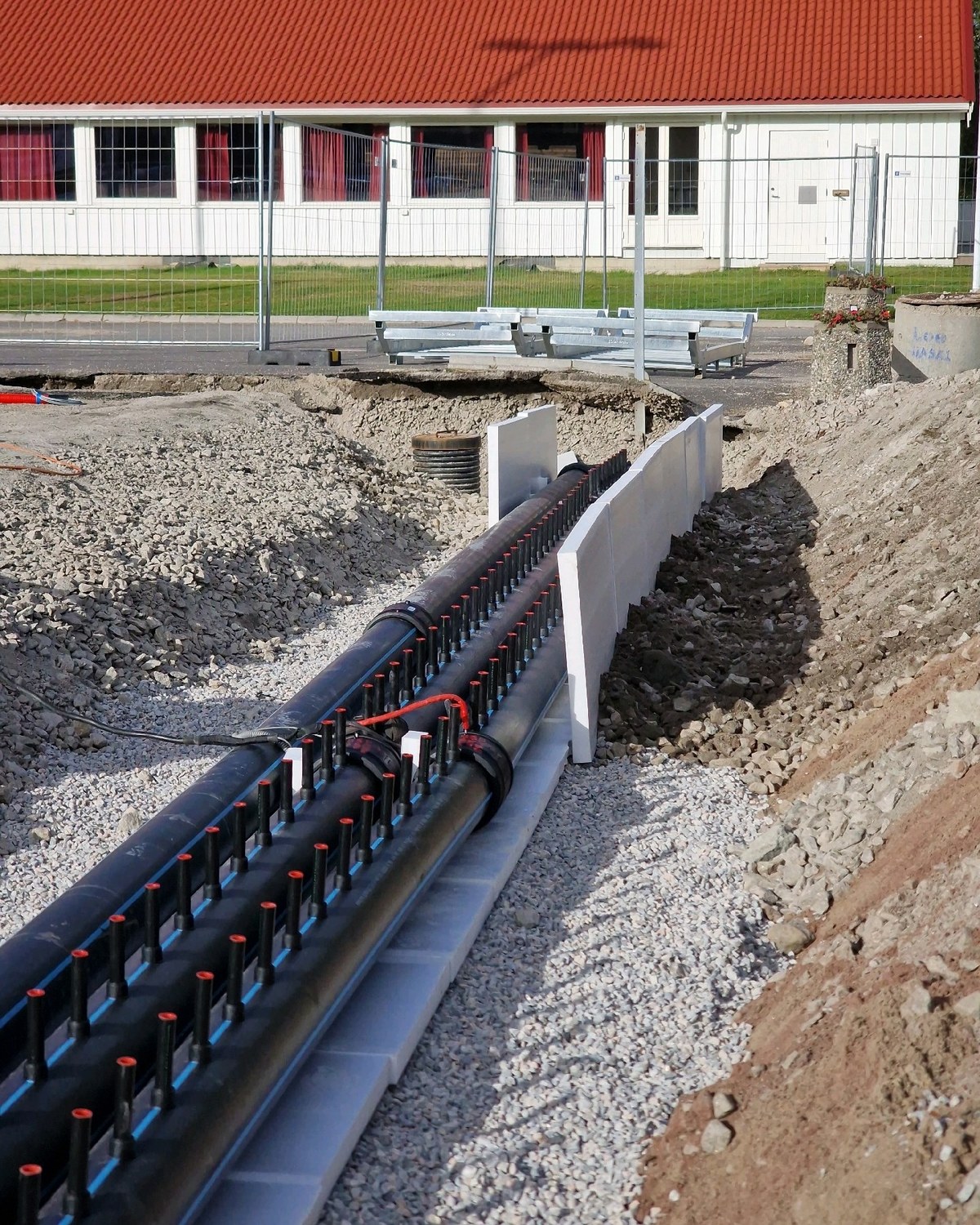

Samlestokker med tilkoblinger i isolert kulvert langs banen på Råde, 2026
Råde, 2026. Samlestokker i isolert kulvert – ISBAT Fordeling før tildekking. Foto: Isbaneteknikk AS

Forprosjektark for hydraulisk fordeling

Samle grunnlaget i tabellen før rørfelt, samlestokker og pumpe dimensjoneres. Bruk samme referansegrunnlag for rørplan, energisentral og beregning. Skriv inn kilde og dato for hver inngangsverdi.

Prosjekt og bane: ____________________
Tegningsnummer, revisjon og dato: ____________________
Ansvarlig for grunnlaget: ____________________

Inngangsdata Før inn for prosjektet Bruk i beregningen
Varmebehov per sone Dimensjonerende effekt i kW, oppvarmet areal i m², baneoppbygging og driftsmål. Fordel effekten mellom sonene.
Rørføring Senteravstand, rørdimensjon og sløyfelengde per krets, samt trasé og lengde til samlestokkene. Finn strømningsveiene og identifiser den dimensjonerende kretsen.
Varmebærer og temperatur Væsketype og egenskaper ved dimensjonerende temperatur, tur og retur i °C, temperaturdifferanse i K. Beregn vannmengde og vurder væskens betydning for trykktapet.
Vannmengde Beregnet mengde per sløyfe, sone og totalt. Bruk samme enhet i skjema og tegning. Dimensjoner samlestokker og planlegg innregulering.
Trykktap og pumpetrykk Beregnet trykktap i kPa for rør, koblinger, ventiler og andre komponenter i dimensjonerende strømningsvei. Avklar tilgjengelig pumpetrykk ved tilkobling. Kontroller at varmesentral og rørfelt kan levere planlagt vannmengde.
Innregulering og kontroll Kretsmerking, målepunkter, forventede måleverdier og hvem som dokumenterer prøving. Sammenhold prosjekterte og målte verdier ved oppstart.

Avklar hvor ansvaret skifter mellom varmesentralen og rørfeltet, og hvem som leverer styring, innregulering og sluttdokumentasjon. NFFs Kunstgresshåndbok om undervarme

Se også røravstand og beregningsforutsetninger. Send teknisk grunnlag til Isbaneteknikk

Last ned hydraulisk forprosjektark (PDF)

Spørsmål og svar

Hva betyr c/c 100 mm?

Avstanden fra senter av ett rør til senter av neste er 100 millimeter, altså ti centimeter. Det er en geometrisk opplysning, ikke en måling av energibesparelse.

Hva er vendt retur?

Vendt retur, også kalt Tichelmann-prinsippet, betyr at returen føres slik at den sløyfen som har kortest vei fra tursamlestokken, får lengst vei tilbake til retursamlestokken. Summen av tur- og returlengde blir da tilnærmet lik for alle sløyfer. Det jevner ut trykktapet som skyldes geometri, men sikrer ikke alene lik vannmengde.

Hva skjer hvis sløyfene får ulik vannmengde?

Sløyfer med for lite vann avgir mindre varme og får lavere returtemperatur; overflaten over dem blir kaldere enn resten av banen. Det oppdages som ulik returtemperatur mellom kretsene eller som ujevn snøsmelting, og rettes ved innregulering eller ved å korrigere feil i koblinger og dimensjoner.

Tjenester, verktøy og prosjektgrunnlag

// ET SPØRSMÅL OM DERES ANLEGG?

Gjør innsikten til et konkret neste steg.

Send banegrunnlag, tegninger eller driftsdata. Vi hjelper dere med å avklare hva som bør undersøkes videre.

Snakk med fagmiljøet
